科技日報記者 王迎霞 通訊員 韓霜

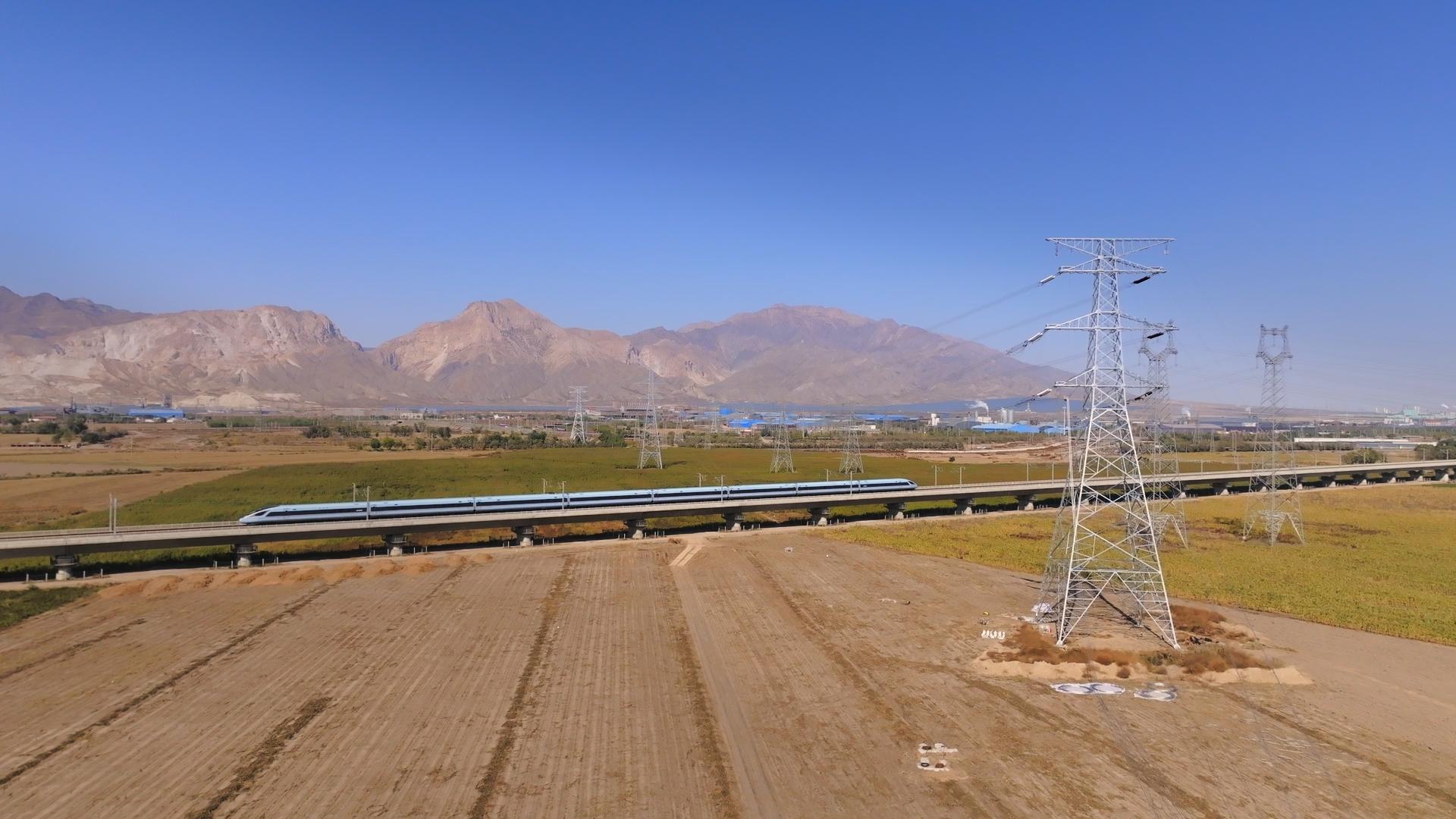

10月20日4時,隨著兩根線路光纜凌空飛跨10余米高的包銀高鐵,標志著寧夏石嘴山電網首次跨越在運高鐵線路施工作業成功實施。

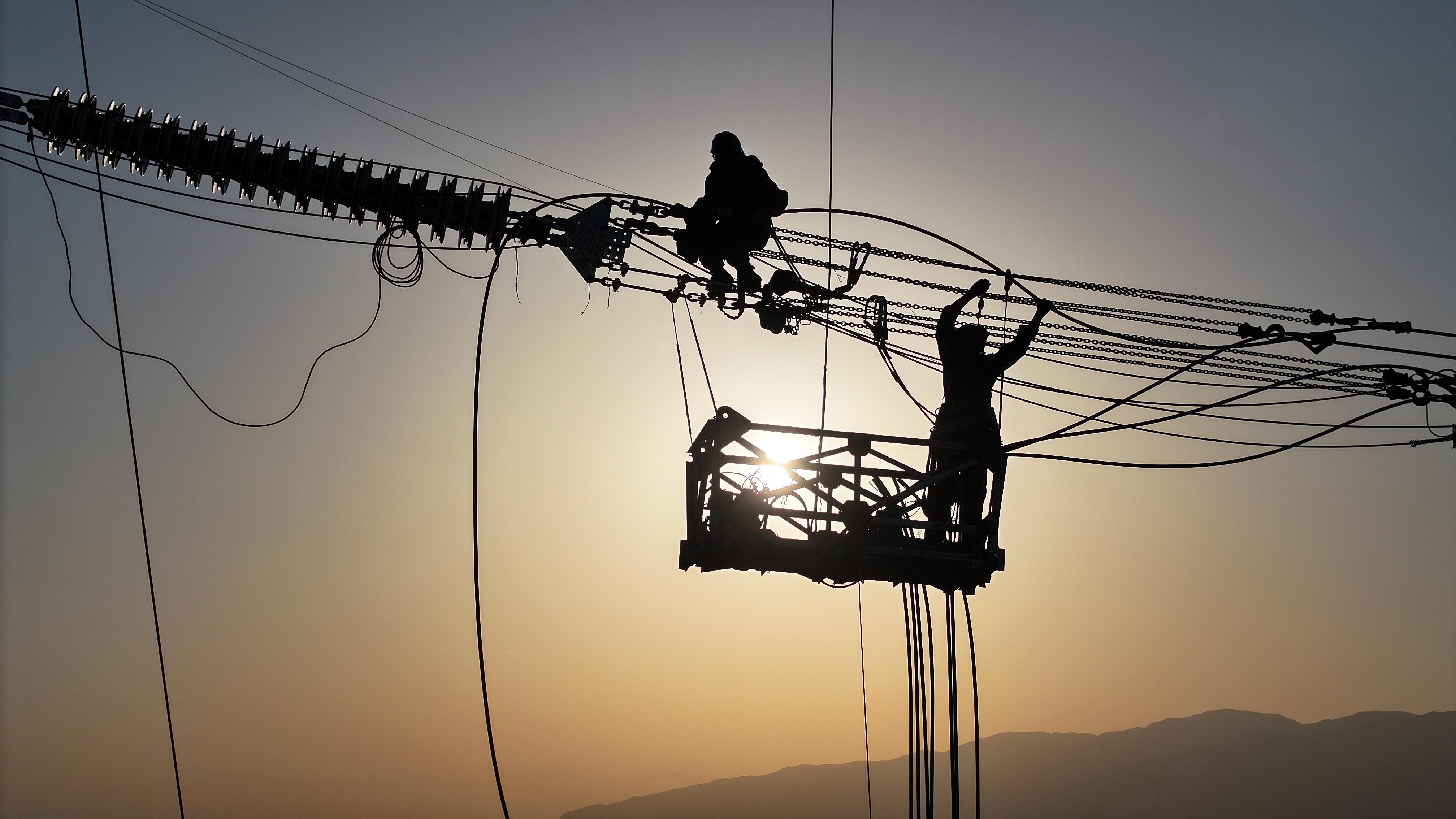

此次烽燧-惠農新建220千伏線路跨越包銀高鐵施工工作,按照蘭州鐵路局批復,施工時間為10月13日—21日,“天窗期”為每日0時30分至4時30分,除去高鐵電力線路拆、裝接地線時間,每日有效工作時間僅為3小時。由于高鐵車速快,通行時氣流擾動大,安全保障要求高,跨越施工采用無跨越架封網方式進行。

“這對現場施工提出更高要求,一旦出現意外,將直接影響每天往返8班次高鐵的正常通行,所以必須按‘零缺陷’高標準要求施工?!眹W(wǎng)石嘴山供電公司項目管理中心專責李辛介紹,該公司提前組織施工單位北京電力工程有限公司編制專項施工方案及應急預案,現場嚴格執行線路“三跨”相關要求,落實“五同”責任,通過合理人員分工、增設夜間照明設備、建立全天兩值倒班模式,全力以赴克服工期短、作業風險高、夜間施工難度大等不利因素影響,提前一天完成全部1.1公里跨越段兩回6相4分裂220千伏導線及兩回光纜架設相關工作。

烽燧-惠農新建220千伏線路是寧夏石嘴山烽燧750千伏變電站220千伏配出工程子項目。作為國網寧夏電力有限公司2025年重點工程項目,寧夏石嘴山烽燧750千伏變電站220千伏配出工程建成后,將有效提升石嘴山地區電網300萬千瓦負荷供應能力。
“后續,我們將持續加強統籌規劃,重點做好跨越京藏高速、黃河及重要電力線路施工等安全保障措施,確保2026年6月30日前投產,為‘十五五’期間地區經濟社會高質量發展,助力‘產業轉型示范市’建設做好強勁電力支撐?!崩钚帘硎尽?/p>
