科技日報記者 王迎霞 通訊員 祁玉金 王婷

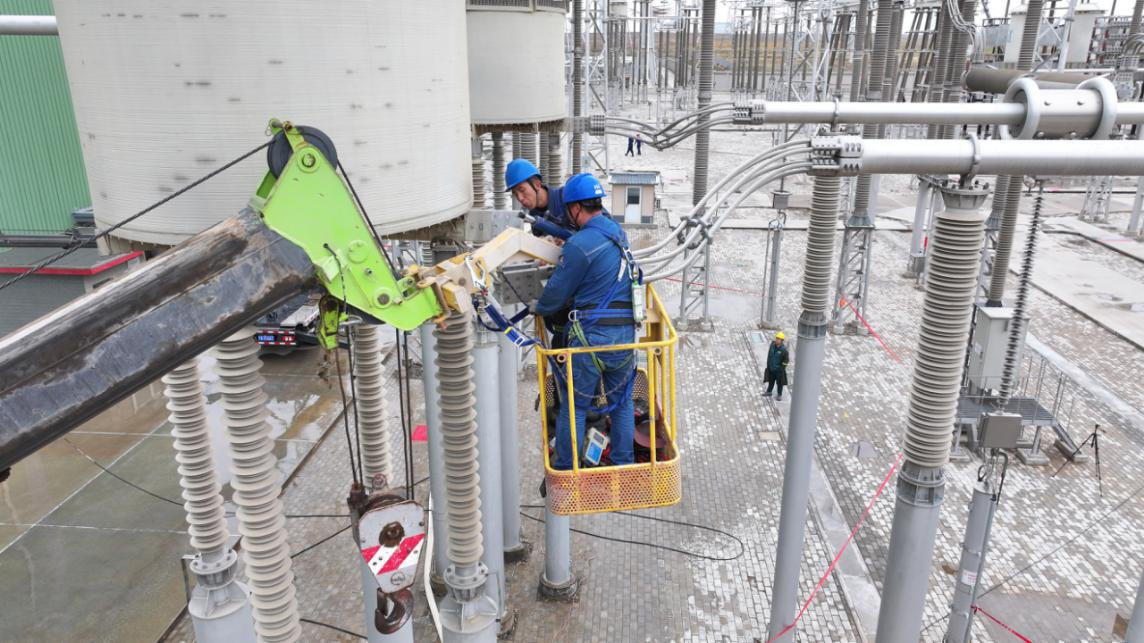

10月7日,在位于寧夏靈武市的±800千伏靈州換流站內,檢修人員正在小心翼翼地拆除極Ⅰ低端換流變壓器YYA相的MR分接開關頂蓋。國慶中秋長假期間,國網寧夏電力有限公司對±800千伏靈紹特高壓直流輸電工程(寧夏靈武—浙江紹興)開展年度綜合檢修,確保“寧電入浙”大通道長周期安全穩定運行。

此次檢修從10月4日開始,至10月15日結束,一共歷時12天,包括大修技改、隱患治理等18項內容,計劃消除缺陷236項。國網寧夏電力超高壓公司的檢修人員先是完成相關附件的移除、開關芯排油、清潔等準備工作,緊接著將分接開關的頂蓋緩緩移離,隨后換上強度更高的頂蓋、抗爆壓力釋放閥,并加裝頂蓋防爆板,實現分接開關頂蓋的全面加強。
該公司集結400余名檢修人員、40臺特種車輛,依托“全業務核心班組”管理模式,打出一套“安全+效率+質量”組合拳——通過“兩票預審、操作預演、安措預置、工器具預進、車輛預停、安具預檢”六預機制,將開工時間縮短約1.5小時;針對核心設備開展自主檢修,制定40項詳細方案,執行“過程管控、結果追溯”雙重質量驗收,確保設備零缺陷投運;深化“遠程+現場”督導機制,創新應用“無人機+機器狗”開展現場管控,筑牢現場安全防線;融合紅外熱像、紫外成像、無人機巡檢等數字化手段,為設備建立“健康檔案”,讓檢修更智能、更精準。

寧夏是我國“西電東送”戰略的重要送端,靈紹直流是寧夏首條特高壓輸電工程,年輸送電量占浙江全社會用電量的十分之一。自2016年投運以來,該工程已累計向浙江輸送電量超4100億千瓦時,相當于減排二氧化碳4.07億噸,為寧夏和華東地區經濟社會發展作出了突出貢獻。
